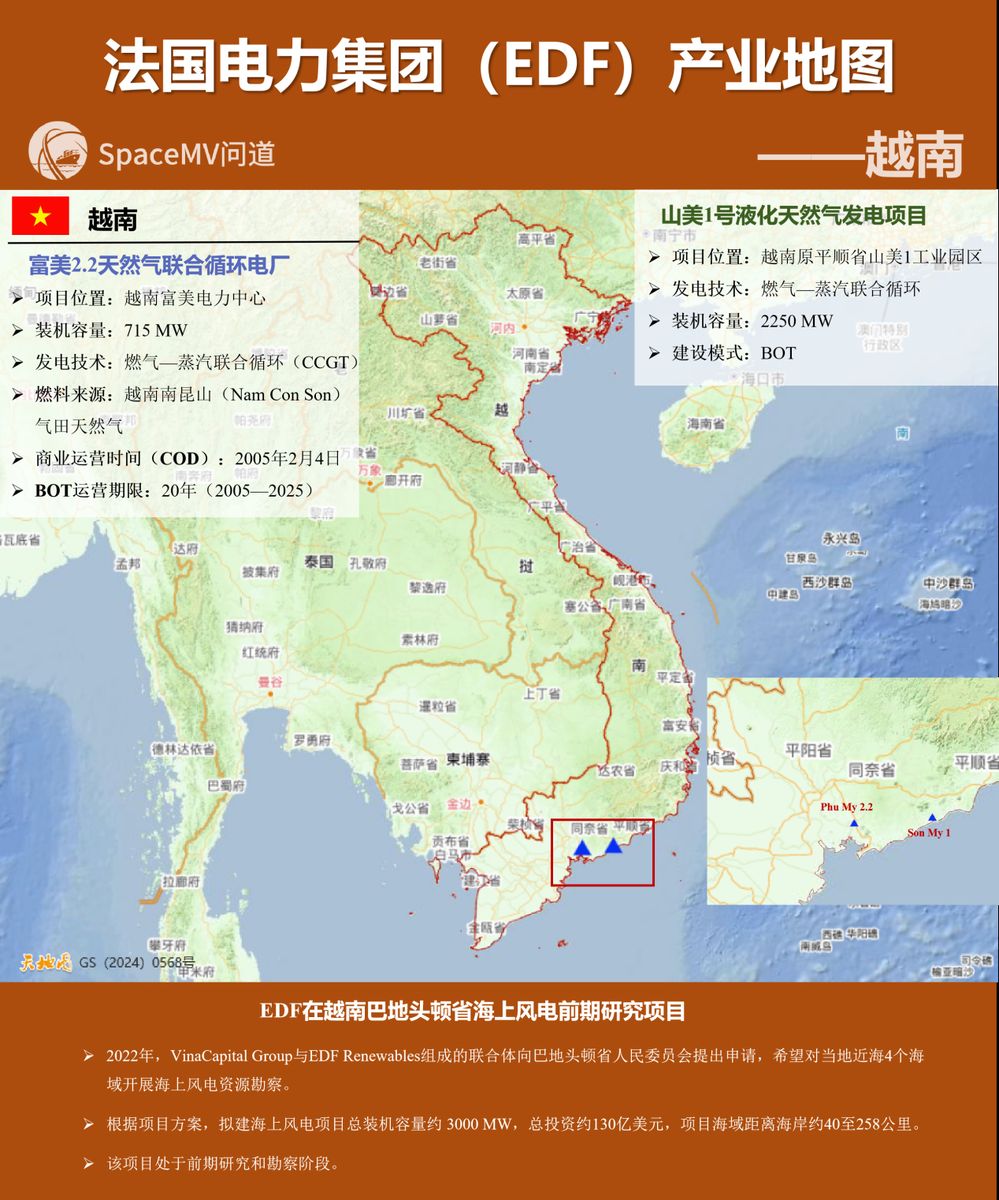

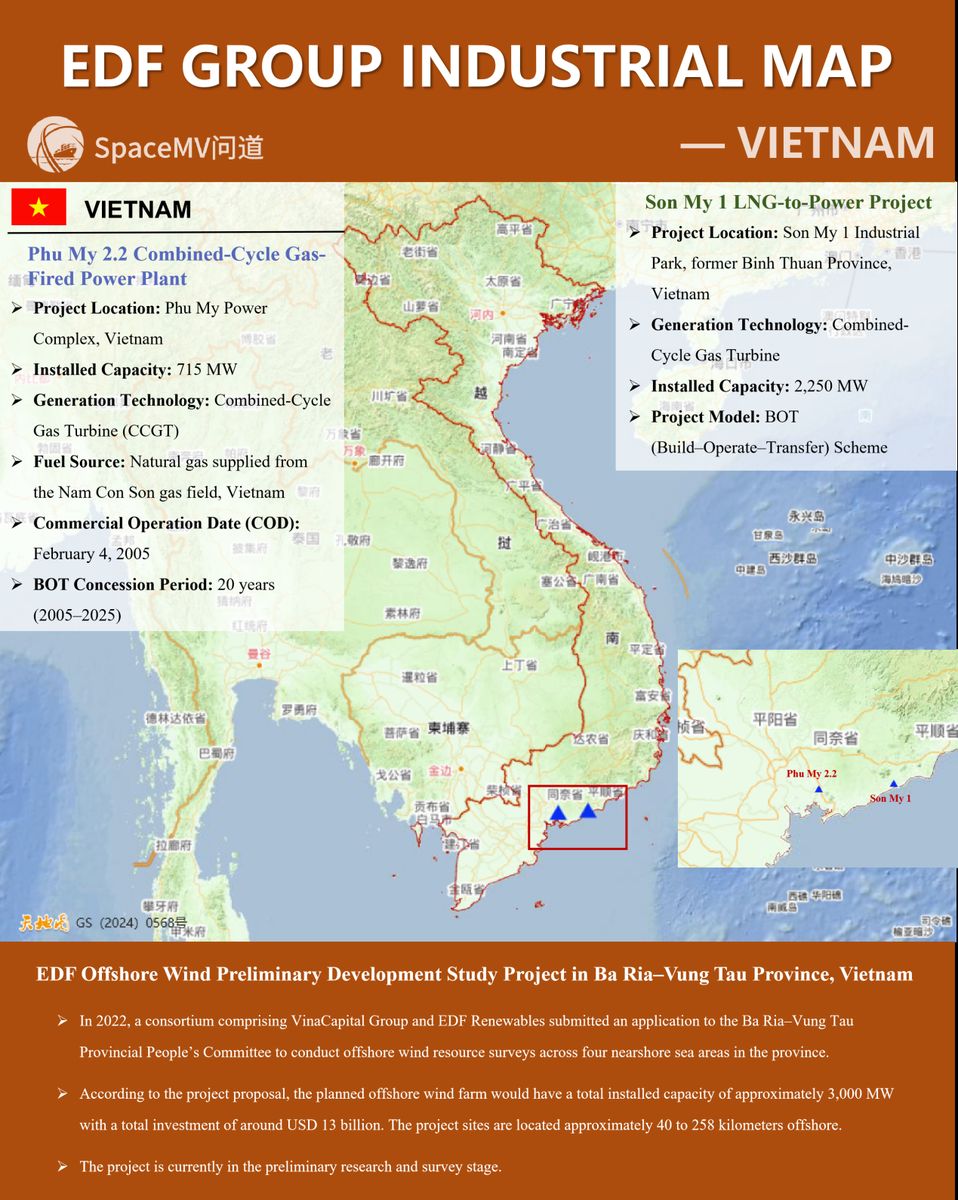

【世界500强】法国电力集团产业地图-越南




**法国电力集团在越南的业务主体:**法国电力集团在越南主要通过EDF Renewables、EDF Asia Pacific及其合作平台开展业务,重点布局天然气发电、液化天然气(LNG)发电、海上风电及能源转型项目。越南是EDF在东南亚重点开发的能源市场之一,相关项目主要分布于平顺省(Bình Thuận)、山美(Sơn Mỹ)及越南南部沿海地区。
2025.02.04 | 越南 | Vietnam

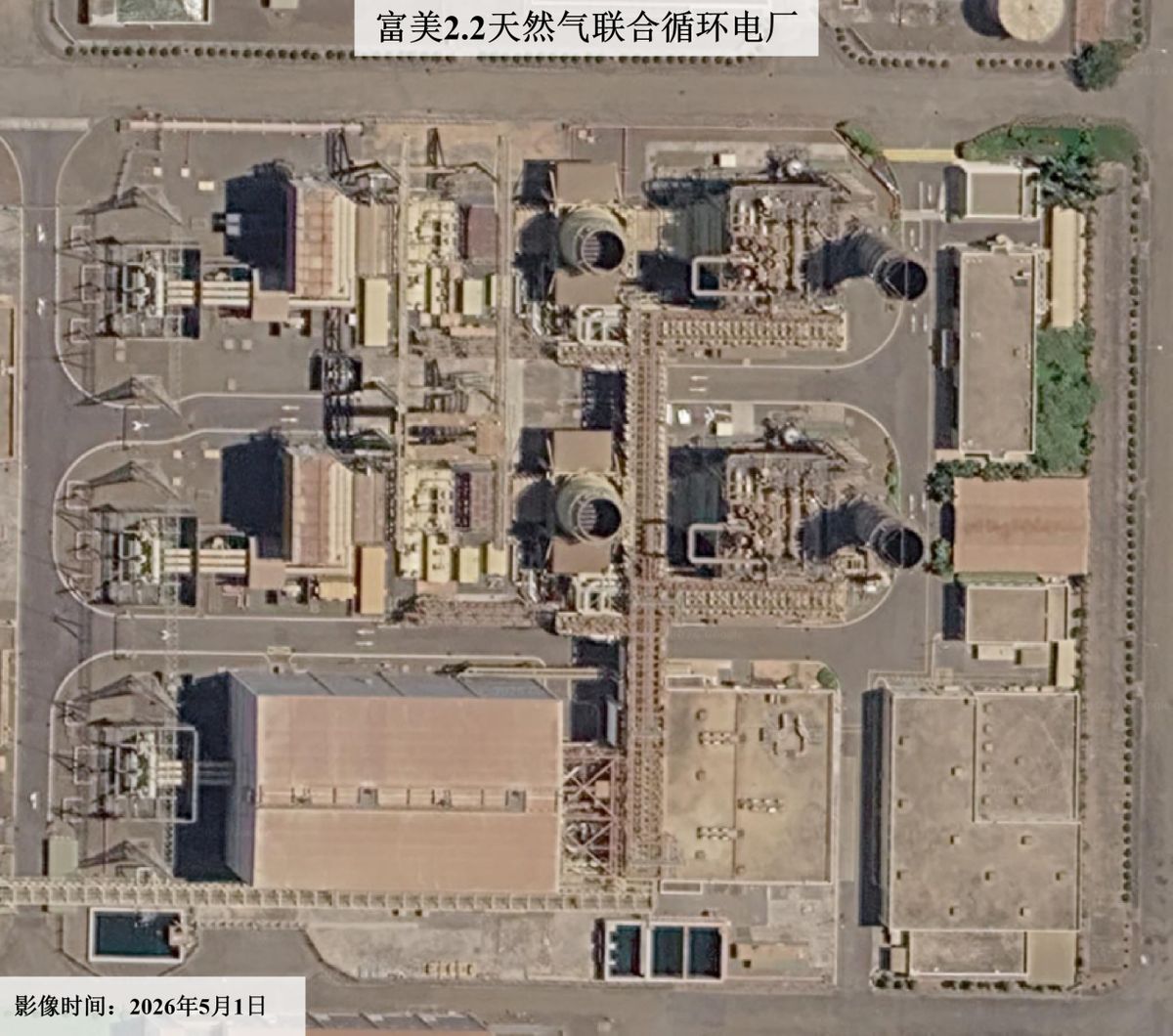

**富美2.2天然气联合循环电厂:**EDF进入越南电力市场的重要项目之一是富美2.2天然气联合循环发电厂(Phu My 2.2)。该项目位于越南巴地头顿省富美电力中心,是越南最早采用BOT(建设—运营—移交)模式开发的大型独立发电项目之一。
项目由Mekong Energy Company(MEC)负责开发和运营,EDF持有MEC 56.25%的股份。Phu My 2.2采用天然气联合循环发电技术(CCGT),总装机容量715MW,由两套联合循环机组组成。项目长期依据购电协议向越南国家电力公司(EVN)供电,是越南南部电力系统的重要组成部分。根据BOT合同约定,该电厂的运营期限为20年,已于2025年2月4日正式移交给越南政府,由EVN接收运营
https://www.vietnam.vn/en/ban-giao-nha-may-dien-bot-phu-my-2-2-cho-evn
2018.03.27 | 越南 | EDF官网
**山美1号液化天然气发电项目:**山美1号(Son My 1)项目位于越南平顺省、山美能源中心,是EDF在越南重点投资的大型能源项目。2018年3月27日,越南政府正式确认由EDF担任该项目国际开发联合体牵头方,统筹开展项目前期可研工作。项目联合体由EDF、越南太平洋公司(Pacific Corporation)、日本双日株式会社(Sojitz)及日本九州电力(Kyushu Electric Power)组成,其中EDF持股37.5%,Pacific Corporation持股25%,双日和九州电力分别持股18.75%。
项目初期规划装机容量为2000MW,后续优化开发方案,总装机容量提升至2250MW。电厂采用高效率燃气—蒸汽联合循环发电技术,燃料依托进口液化天然气(LNG)。根据EDF与越南工贸部签署的项目文件,本项目特许经营期限为20年。电站建成后将接入越南国家电网,为越南南部各大重点工业区域提供电力保障。

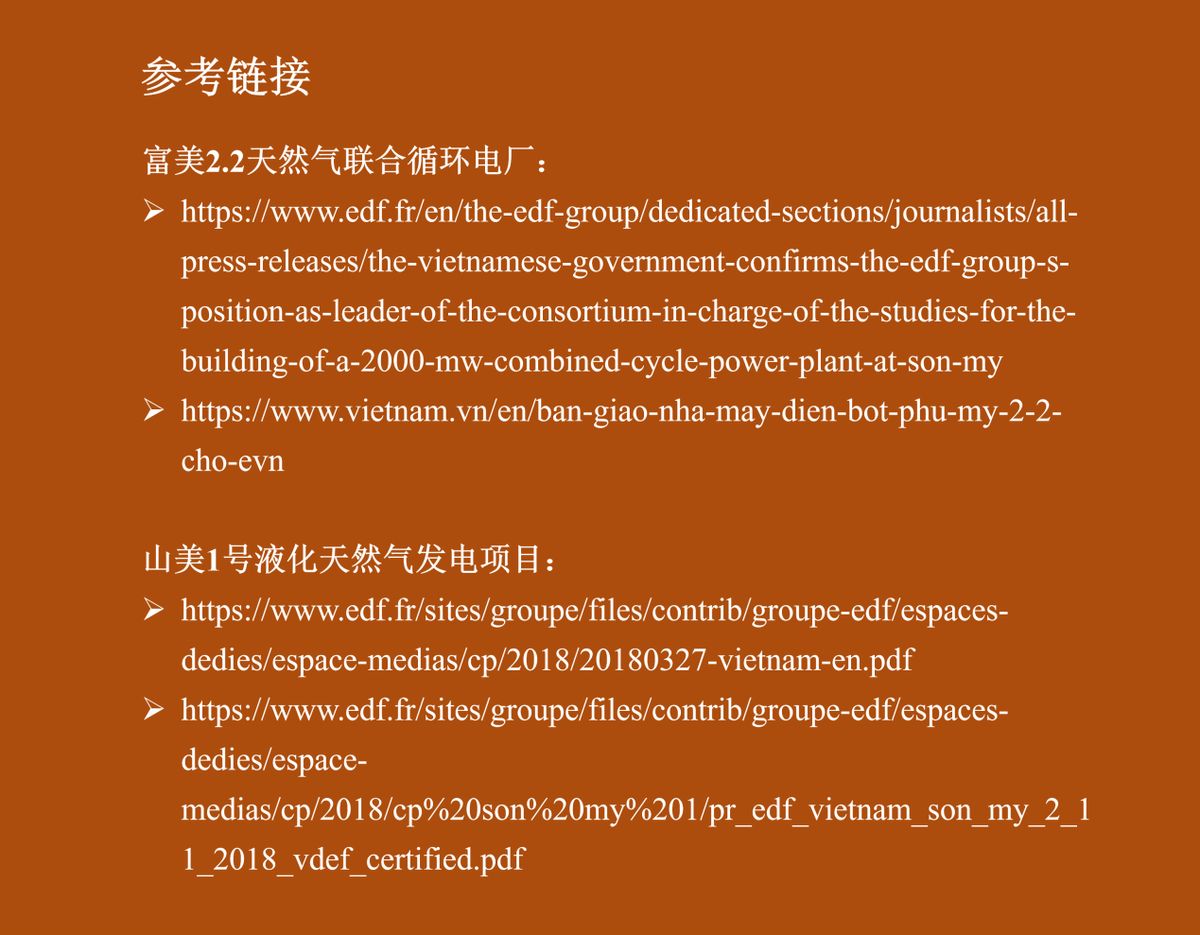

参考链接:
下期预告:2026年6月19日12:00(北京时间)
【世界500强】三菱商事产业地图-新加坡
留言区问题:法国电力深耕越南燃气发电,看好当地哪些发展潜力?欢迎留言交流讨论!
—— 转载自 SpaceMV问道公众号,署名:SpaceMV问道
